梁粘鋼工程
工藝流程

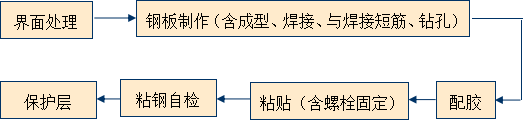

粘鋼施工工藝流程圖
2. 施工方法
界面處理
① 粘鋼砼的表面處理

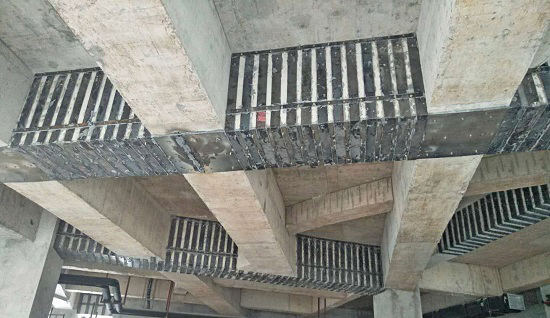

在粘鋼之前應鑿去批蕩層及打毛鑿去結合面風化酥松層,碳化銹裂層及嚴重油污層,至到完全露出堅實基層(右圖為基面打磨完成后的部位照片),用高強砂漿修復不平整部位,將結合面打磨平整,用鋼絲刷刷毛,用壓縮空氣吹凈。
②鋼板粘接面處理:
鋼板粘接面應打磨,不得有油污和鐵銹,打磨表面應干凈。
(2)鋼板材料及加工
按設計尺寸把鋼板加工成型,梁面鋼板鉆好螺栓孔,孔距呈梅花狀設置,螺栓采用M10膨脹螺栓。下圖為現場工人加工鋼板的場景及鋼板加工完成后照片。
(3)配膠
使用前應對結構膠進行現場質量檢驗,合格后方能使用,按產品使用說明書規定配制。注意攪拌時應避免雨水進入容器,按同一方向進行攪拌,容器內不得有油污。右圖為現場工人配膠場景。
(4)粘貼
結構膠粘劑配制好后,用抹刀將膠同時均勻涂抹在鋼板和混凝土構件表面,涂抹的膠層厚度在1~3mm左右,中間厚邊緣薄,然后將鋼板貼于預定位置。右圖為現場工人粘貼鋼板施工場景。
(5)固定及加壓
鋼板粘貼后,立即用卡具和螺栓固定(膨脹螺栓的埋設空洞應與鋼板一道于涂膠前配鉆),并適當加壓,以使膠層充分接觸砼一鋼板表面。
(6)固化養護
結構膠在常溫下可自然固化,在20℃以上時,24小時即可拆除卡具和支撐,3天后(2小時)即可承受設計使用荷載。固化期中不得對鋼板有任何擾動。
(7)保護層施工
最后在鋼材表面涂刷防銹劑。
3. 施工質量檢驗及驗收要求
① 施工開始前,應確認粘鋼結構膠粘劑產品合格證和質量驗收報告,其各項性能應滿足設計要求。
② 結構膠固化后,用小錘輕輕敲擊鋼板表面,從音響判斷粘接效果。如有個別空洞聲,表明局部不密實,須再次高壓注膠方法補實。

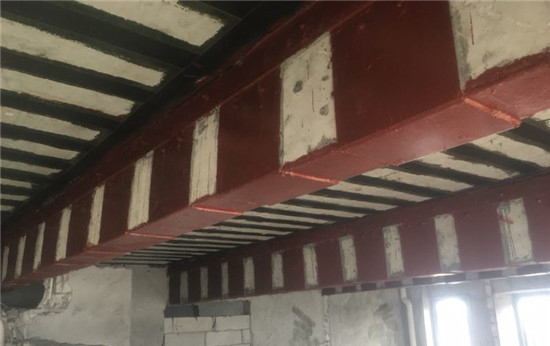

下列為梁粘鋼加固完成后的部分圖片:
網站題目:廠房加固改造的梁粘鋼工程施工方案介紹
URL標題:http://jinyejixie.com/hangye/jiagu/n23258.html
聲明:本網站發布的內容(圖片、視頻和文字)以用戶投稿、用戶轉載內容為主,如果涉及侵權請盡快告知,我們將會在第一時間刪除。文章觀點不代表本網站立場,如需處理請聯系客服。電話:028-86922220;郵箱:631063699@qq.com。內容未經允許不得轉載,或轉載時需注明來源: 創新互聯
